17760798235

2021年一级建造师《市政公用工程管理与实务》真题解析!

2021-09-13 10:35:06

一、单项选择题(共70题,每题1分,每题的备选项中,只有一个最正确或最符合题意。选对每题得1分,没选或错选均不得分)。

1.下列索赔项目中,只能申请工期索赔的是()。

A.工程施工项目增加

B.征地拆迁滞后;

C.投标图纸中未提及的软基处理

D.开工前图纸延期发出

[参考答案]D

2.关于水泥混凝上面层原材料使用的说法,正确的是()。

A.主干路可采用32.5级的硅酸盐水泥

B.重交通以上等级道路可采用矿渣水泥

C.碎砾石的最大公称粒径不应大于26.5mm

D.宜采用细度模数<20以下的砂

[参考答案]C

3.下列因素中,可导致大体积混凝土现浇结构产生沉陷裂缝的是()。

A.水泥水化热

B.外界气温变化

C.支架基础变形

D.混凝土收缩

[参考答案]C

4.钢管混凝土内的混凝土应饱满,其质量检测应以()为主。

A.人工敲击

B.超声波检测

C.射线检测

D.电火花检测

[参考答案]B

5.水平定向钻第一根钻杆入土钻进时,应采取()方式。

A.轻压慢转

B.中压慢转

C.轻压快转

D.中压快转

[参考答案]A

6.在软土基坑地基加固方式中,基坑面积较大时宜采用()。

A.墩式加固

B.裙边加固

C.抽条加固

D.格栅式加固

[参考答案]B

7.关于预应力混凝土水池无粘结预应力筋布置安装的说法,正确的是()。

A.应在浇筑混凝土过程中,逐步安装、放置无粘结预应力筋

B.相邻两环无粘结预应力筋锚固位置应对齐

C.设计无要求时,张拉段长度不超过50m,且锚固肋数量为双数

D.无粘结预应力筋中的接头采用对焊焊接

[参考答案]C

8.城市新型分流制排水体系中,雨水源头控制利用技术有()、净化和收集回用。

A.雨水下渗

B.雨水湿地

C.雨水入塘

D.雨水调蓄

[参考答案]A

9.利用立柱、挡板挡土,依靠填土本身、拉杆及固定在可靠地基上的锚锭块维持整休稳定的挡上建筑物是()。

A.扶壁式挡土墙

B.带卸荷板的柱板式挡土墙

C.锚杆式挡土墙

D.自立式挡土墙

[参考答案]D

10.液性指数IL=0.8的土,软硬状态是()。

A.坚硬

B.硬塑

C.软塑

D.流塑

[参考答案]C

11.现浇混凝土箱梁支架设计时,计算强度及验算刚度均应使用的荷载是()。

A.混凝土箱梁的自重0

B.施工材料机具的荷载

C.振捣混凝上时的荷载

D.倾倒混凝土时的水平向冲击荷载

[参考答案]A

12.重载交通、停车场等行车速度慢的路段,宜选用()的沥青。

A.针入度大,软化点高

B.针入度小,软化点高

C.针入度大,软化点低

D.针入度小,软化点低

[参考答案]B

13.盾构壁后注浆分为()、二次注浆和堵水注浆。

A.喷粉注浆

B.深孔注浆

C.同步注浆

D.渗透注浆

[参考答案]C

14.在供热管道系统中,利用管道位移来吸收热伸长的补偿器是()。

A.自然补偿器

B.套筒式补偿器

C.波纹管补偿器

D.方形补偿器

[参考答案]B

15.下列盾构施工监测项目中,属于必测的项目是()。

A.土体深层水平位移

B.衬砌环内力

C.地层与管片的接触应力

D.隧道结构变形

[参考答案]D

16.污水处理厂试运行程序有:①单机试车;②设备机组空载试运行;③设备机组充水试验;④设备机组自动开停机试运行;⑤设备机组负荷试运行。正确的试运行流程是()。

A.①②③④⑤

B.①②③⑤④

C.①③②④⑤

D.①③②⑤④

[参考答案]D

17.关于燃气管网附属设备安装要求的说法,正确的是()。

A.阀门手轮安装向下,便于启阀

B.可以用补偿器变形调整管位的安装误差

C.凝水缸和放散管应设在管道高处

D.燃气管道的地下阀门宜设置阀门井

[参考答案]D

18.由甲方采购的HDPE膜材料质量抽样检验,应由()双方在现场抽样检查。

A.供货单位和建设单位

B.施工单位和建设单位

C.供货单位和施工单位

D.施工单位和设计单位

[参考答案]A

19.关于隧道施工测量的说法,错误的是()。

A.应先建立地面平面和高程控制网

B.矿山法施工时,在开挖掌子面上标出拱顶、边墙和起拱线位置

C.盾构机掘进过程应进行定期姿态测量

D.有相向施工段时需有贯通测量设计

[参考答案]C

20.在工程量清单计价的有关规定中,可以作为竞争性费用的是()。

A.安全文明施工费

B.规费和税金

C.冬雨季施工措施费

D.防止扬尘污染费

[参考答案]C.


二、多项选择题(共30题,每题2分,每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)。

21.水泥混凝土路面基层材料选用的依据有()。

A.道路交通等级

B.路基抗冲刷能力

C.地基承载力

D.路基的断面形式

E.压实机具

[参考答案]AB

22..土工合成材料用于路堤加筋时应考虑的指标有()强度。

A.抗拉

B.撕破

C.抗压

D.顶破

E.握持

[参考答案]ABDE

23.配制高强度混凝土时,可选用的矿物掺合料有()。

A.优质粉煤灰

B.磨圆的砾石

C.磨细的矿渣粉

D.硅粉

E膨润土

[参考答案]ACD

24.关于在拱架上分段浇筑混凝土拱圈施工技术的说法,正确的()。

A.纵向钢筋应通长设置

B.分段位置宜设置在拱架节点、拱顶、拱脚

C.各分段接缝面应与拱轴线成45°

D.分段浇筑应对称拱顶进行

E.各分段内的混凝土应一次连续浇筑

[参考答案]BDE

25.关于深基坑内支撑体系施工的说法,正确的有()。

A.内支撑体系的施工,必须坚持先开挖后支撑的原则

B.围檁与围护结构之间的间隙,可以用C30细石混凝土填充密实

C.钢支撑预加轴力出现损失时,应再次施加到设计值

D.结构施工时,钢筋可临时存放于钢支撑上

E.支撑拆除应在替换支撑的结构构件达到换撑要求的承载力后

[参考答案]BCE

26.关于污水处理氧化沟的说法,正确的有()。

A.属于活性海泥处理系统

B.处理过程需持续补充微生物

C.利用污泥中的微生物降解污水中的有机污染物

D.经常采用延时曝气

E.污水一次性流过即可达到处理效果

[参考答案]ACD

27.现浇混凝土水池满水试验应具备的条件有()。

A.混凝土强度达到设计强度的75%

B.池体防水层施工完成后

C.池体抗浮稳定性满足要求

D.试验仪器已检验合格

E.预留孔洞进出水口等己封堵

[参考答案]CDE

28.城市排水管道巡视检查内容有()。

A.管网介质的质量检查

B.地下管线定位监测

C.管道压力检查

D.管道附属设施检查

E.管道变形检查

[参考答案]ABDE

29.关于竣工测量编绘的说法,正确的有()。

A道路中心直线段应每隔100m施测一-个高程点

B.过街天桥测量天桥底面高程及净空.

C.桥梁工程对桥墩、桥面及附属设施进行现状测量

D.地下管线在回填后,测量管线的转折、分支位置坐标及高程

E场区矩形建(构)筑物应注明两点以上坐标及场内地坪标高

[参考答案]BCE

30.关于给水排水管道工程施工及验收的说法,正确的有()。

A.工程所用材料进场后需进行复验,合格后方可使用

B.水泥砂浆内防腐层成形终凝后,将管道封堵

C.无压管道在闭水试验合格24小时后回填

D.隐蔽分项工程应进行隐蔽验收

E.水泥砂浆内防腐层,采用人工抹压法时,必须一次抹压成形

[参考答案]ABD



三、实务操作和案例分析题

[案例一]背景资料:

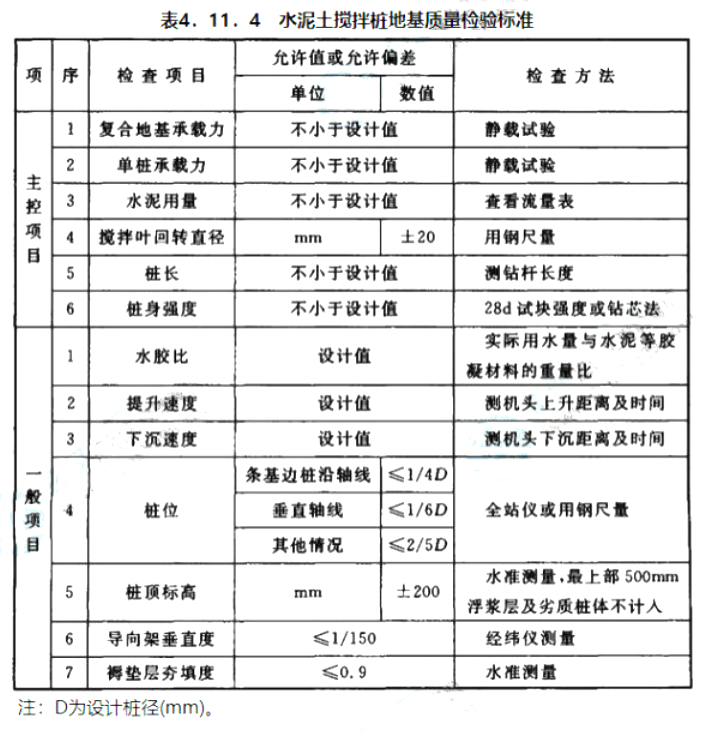

某公司承接项城镇主干道新建工程,全长1.8km,勘察报告显示K0+680,K0+920为暗塘,其他路段为杂填玉且地下水丰富。设计单位对暗塘段采用水泥土搅拌桩方式进行处理,杂填土段采用改良土换填的方式进行处理。全路段土路基与基层之间设置一层200mm厚级配碎石垫层,部分路段垫层顶面铺设一层土工格栅,K0+680、K0+920处地基处理横断面示意图如图1所示。


项目部确定水泥掺量等各项施工参数后进行水泥搅拌桩施工,质检部门在施工完成后进行了单桩承载力<水泥用量等项目的质量检验。垫层验收完成,项目部铺设固定土工格栅和摊铺水泥稳定碎石基层,用重型压路机进行碾压,养护3天后进行下一道工序施工。

项目部按照制定的扬尘防控方案,对土方平衡后多余的土方进行了外弃。

【问题】

1.土工格栅应设置在哪些路段的垫层顶面?说明其作用。

2.水泥搅拌桩在施工前采用何种方式确定水泥掺量。

3.补充水泥搅拌桩地基质量检验的主控项目。

4.改正水泥稳定碎石基层施工中的错误之处。

5.项目部在土方外弃时应采用哪些扬尘防控措施。

【参考答案】

1.应设置在K0+680,K0+920暗塘路段的垫层项面。土工格栅应具有加筋、防护、过滤、排水、隔离等功能。

2.水泥土搅拌法利用水泥作为固化剂通过特制的搅拌机械,就地将软土和固化剂(浆液或粉体)强制搅拌,应根据室内试验确定需加固地基土的固化剂和外加剂的掺量,如果有成熟经验时,也可根据工程经验确定。

3.复合地基承载力、单桩承载力、水泥用量、搅拌叶回转直径、桩长、桩身强度。

(注:《建筑地基基础工程施工质量验收标准》GB50202--2018)



4.错误之处一:采用重型压路机进行碾压;

正确做法:先轻型后重型压路机进行碾压。

错误之处二:养护3天后进行下一道工序施工;

正确做法:养护7天后进行下一-道工序施工。

5. 运送车辆不得装载过满;车辆出场前设专人检查,在场地出口处设置洗车池,待土方车出口时将车轮冲洗干净,应要求司机在转弯、上坡时减速慢行,避免遗撒;安排专人对土方车辆行驶路线进行检查,发现遗撒及时清扫。土方外运时采取覆盖、洒水降尘措施。



[案例]背景资料

某区养护管理单位在雨季到来之前,例行城市道路与管道巡视检查,在K1+120和K1+160步行街路段沥青路面发现多处裂纹及路面严重变形。经CCTV影像显示,两井之间的钢筋混凝土平接口抹带脱落,形成管口漏水。

养护单位经研究决定,对两井之间的雨水管采取开挖换管施工,如图2所示。管材仍采用钢筋混凝土平口管。开工前,养护单位用砖砌封堵上下游管口,做好临时导水措施。

养护单位接到巡视检查结果处置通知后,将该路段采取1.5m低围挡封闭施工,方便行人通行,设置安全护栏将施工区域隔离,设置不同的安全警示标志,道路安全警告牌、夜间挂闪烁灯示警,并派养护工人维护现场行人交通。


【问题】

1.土工格栅应设置在哪些路段的垫层顶面?说明其作用。

2.水泥搅拌桩在施工前采用何种方式确定水泥掺量。

3.补充水泥搅拌桩地基质量检验的主控项目。

4.改正水泥稳定碎石基层施工中的错误之处。

5.项目部在土方外弃时应采用哪些扬尘防控措施。

【参考答案】

1.危害:造成路面裂纹(2分),变形(2分),塌陷(2分)。

2.1160-1120-1=39m (2分)。铺管应从16#井开始。(2分)

3.正确(2分)最早拆除封堵时间:更换后的管道严密性试验(闭水试验)合格后(2分)。

4.改正一:应采取高度不小于2.5m (1分)的围挡封闭。

改正二:应选用砌体(1分)、金属板材(1分)等硬质材料(1分)隔离施工区域。

改正三:派专职交通疏导员(2分)维护现场行人交通。

5.施工现场扬尘治理措施:建设工地施工过程中,要做到“六必须、六不准”,即必须打围作业、必须硬化道路、必须设置冲洗设施、必须湿法作业、必须配齐保洁人员、必须定时清扫施工现场;不准车辆带泥出门、不准高空抛撒建渣、不准现场搅拌混凝土、不准场地积水、不准现场焚烧废弃物、不准现场堆放未覆盖的裸土。确保施工现场扬尘污染总体受控。


[案例]背景资料

某项目部承接一项河道整治项目,其中一段景观挡土墙,长为50m,连接既有景观挡土墙。该项目平均分5个施工段施工,端缝为2Omm,第一施工段临河测需沉6基础桩,基础方桩按梅花形布置(如图3所示)围堰与沉桩工程同时开工再进行挡土墙施工,最后完成新建路面施工与栏杆安装。

项目部根据方案使用柴油锤击桩,遭附近居民投诉,监理随即叫停,要求更换沉桩方式。完工后,进行挡土墙施工,挡土墙施工工序有:机械挖土、A、碎石垫层、基础模板、B、浇筑混凝土、立强身模板、浇筑墙体、压顶采用一次性施工。


【问题】

1.根据图3所示,该档土墙结构形式属哪种类型?端缝属哪种类型?

2.计算a的数值与第一段挡土墙基础方桩的根数。

3.监理叫停施工是否合理?柴油锤沉桩有哪些原因会影响居民?可以更换哪几种沉桩方式?

4.根据背景资料,正确写出A.B工序名称。

【参考答案】

1.重力式挡土墙(2分),沉降缝(变形缝)(2分)

2.(10000-350-350)+(6-1)+2=930mm (3分),6+6+5=17根(2分)

3.合理(1分),噪声大(1分),振动大(1分),柴油燃烧污染大气会影响居民(1分)(共3分,给满为止),静力压桩(2分),钻孔埋桩(2分)

4.A:地基处理及验收(2分),B:安装基础钢胁(2分)。



[案例四]背景资料:

某公司承建--座城市桥梁工程,双向四车道,桥跨布置为4联X(5X20m),上部结构为预应力混凝土空心板。"横断面布置空心板共24片,桥墩构造横断面如图4-1所示。空心板中板的预应力钢绞线设计有N1、N2两种型式,均由同规格的单根钢绞线索组成,空心板中板构造及钢绞线索布置如图4--2所示。





项目部编制的空心板专项施工方案有如下内容:

(1)钢绞线采购进场时,材料员对钢绞线的包装、标志等资料进行查验,合格后入库存放。随后,项月部组织开展钢绞线见证取样送检工作,检测项目包括表面质量等。

(2)计算全桥空心板预应力钢绞线用量。

(3)空心板预制侧模和芯模均采用定型钢模板。混凝土施工完成后及时组织对侧模及芯模进行拆除,以便最大程度地满足空心板预制进

(4)空心板浇筑混凝土施工时,项目部对混凝土拌合物进行质量控制,分别在混凝:土拌合站和预制厂浇筑地点见证取样检测混凝土拌合物的坍落度,其值分别为A和B,并对坍落度进行质量评定。

【问题】

1.结合图4-2,分别指出空心板预应力体系属于先张法和后张法、有粘结和无粘结预应力体系中的哪种体系?

2.钢绞线仓库应具备的条件?

3.补充施工方案(1)中钢绞线入库时材料员还需查验的资料,见证取样还需检测的项目。

4.列式计算全桥空心板中板的钢绞线用量。(单位m,计算结果保留3位小数)。

5.分别指出施工方案(3)中空心板预制时侧模和芯模拆除所需满足的条件。

6.指出施工方案4中坍落度值A、B的大小关系;混凝土质量评定时应使用哪个数值?

【参考答案】

1.后张法,有粘结预应力体系。

2.仓库应干燥、防潮、通风良好、无腐蚀气体和介质。存放在室外时不得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露。

3.还需查验的资料:质量证明文件、规格。还需检测的项目有外形、尺寸、力学性能试验及其他试验。

4.N1钢绞线单根长度:2X(4535+4189+1056+700)=20960mm

N2钢绞线单根长度:2X(6903+2597+243+700)=20886mm

片空心板需要钢绞线长度:2X(20.96+20.886)=83.692

全桥空心板中板数量:22X4X5-440片

全桥空心板中板的钢绞线用量:440X83.692=36824.480m

5.侧模拆除条件:侧模应在混凝土强度应能保证结构棱角不损坏时方

可拆除,混凝士强度宜为2.5MPa及以上芯模拆除条件:芯模应在混凝土抗压强度能保证结构表面不发生塌陷和裂缝时,方可拔出。

6.A大于B,评定时用B。



[案例]背景资料

某公司承建一项城市主干路工程.长度2.4km,在桩号K1+180~K1+196位置与铁路斜交.采用四跨地道桥顶进下穿铁路的方案。为保证铁路正常通行,施工前由铁路管理部门对铁路线进行加固。顶进工作坑顶进面采用放坡加网喷混凝土方式支护,其余三面采用钻孔灌注柱加桩间网喷支护,施工平面及剖面图如图5-1、5-2所示。

项目部编制了地道桥基坑降水、支护、开挖、顶进方案并经过相关部门审批。施工流程如图5-3所示。

混凝士钻孔灌注桩施工过程包括以下内容:采用旋挖钻成孔,桩顶设置冠梁,钢筋笼主筋采用直螺纹套简连接,桩顶锚固钢筋按伸入冠梁长度500mm进行预留.混凝士浇筑至桩顶设计高程后.立即开始相邻桩的施工。





【问题】

1.直螺纹连接套筒进场需要提供哪项报告?写出钢筋丝头加工和连接件检测专用工具的名称。

2.改正混凝土灌注桩施工过程的错误之处。

3.补全施工流程图中A、B名称。

4.地道桥每次顶进,除检查液压系统外,还应检查哪些部位的使用状况?

5.在每一顶程中测量的内容是哪些?

6.地道桥顶进施工应考虑的防排水措施是哪些?

【参考答案】

1.产品合格证(1分),产品说明书(1分)产品试验报告单(1分)、型式检验报告(1分),钢筋套丝机(1分),力矩扳手(扭矩扳手)(1分);

2.改正一:混凝土浇筑完成后应超出设计标高0.5~1m(2分)。改正二:成孔应采取跳挖(2分),不能立即开始相邻桩施工(2分)。

3.A:地道桥制作(2分),B:监控量测(2分)

4.顶柱(铁)安装(2分)和后背变化情况(2分)

5.各观测点左右偏差值(2分),高程偏差值(2分)和顶程及总进尺(2分)。

6.在顶进施工中,挖土顶进及井点降水每班设置值班人员,做好交接记录,挖土应遵从顶进人员依照涵体变化而采用不同样挖土方法。井点降水应保证地下水位降至低于涵体底面0.5米,运土车道铺设应平稳牢固,防范运输机械运行时压坏油管及设施,基坑两侧挖排沟渠。

扫一扫
关注我们最新消息

服务热线:

17760798235 / 17760798235

网校地址:河南省郑州市新郑市新区中华路与创业路交叉口华尔街大厦907

网校邮箱:2785589643@qq.com

关闭
